          天生橋電廠:嚴把質量驗收關 確保設備可靠投運

          2017年03月21日 07:47:13來源:亮點黔西南 作者:李玲

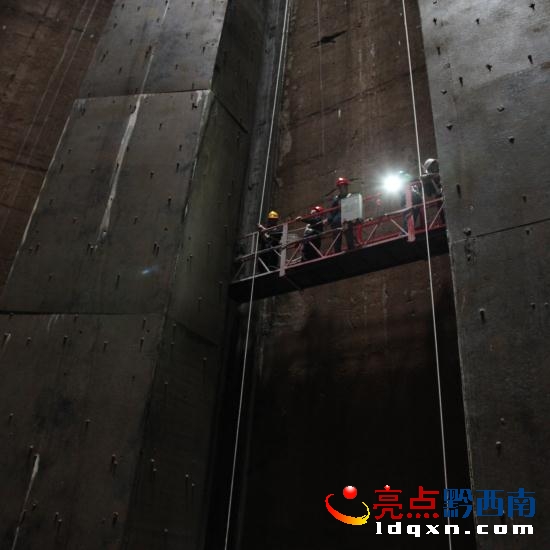

          驗收組下井進行檢查驗收。

          亮點黔西南訊 為了嚴格保證項目質量,把牢最后的驗收關,3月8日,天生橋電廠在調壓井業主項目組辦公室組織召開驗收會議,對調壓井啟閉機房排架柱及1號井門槽牛腿加固處理階段工作進行驗收。

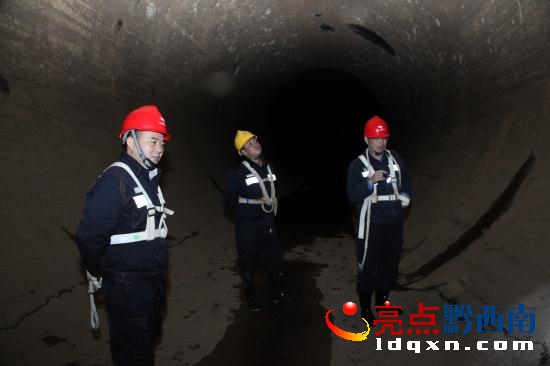

          電廠驗收人員在引水隧洞檢查。

          據悉,調壓井啟閉機房排架柱及1號調壓井門槽牛腿加固處理是本年度電廠一項重點任務,本項目包括1號調壓井門槽牛腿加固處理、1號~3號調壓井啟閉機房排架柱加固以及調壓井平臺安健環設施恢復等。項目合同工期為120天,其中1號調壓井門槽牛腿加固處理的工期為35天。為做好施工安全及質量管理,確保按計劃完成施工任務,項目組高度重視,對該項目進行了周密的策劃。自2月11日開工以來,截止3月7日,施工單位已按合同要求完成了1號調壓井牛腿、門槽灌漿施工。
          驗收會議由業主方主持,施工單位(中國水利水電第八工程局有限公司)、設計單位(中國電建集團貴陽勘測設計研究院有限公司)、監理單位(四川省名揚建設工程管理有限公司)及業主方相關人員參加了會議。
           參會各方代表對1號調壓井門槽及牛腿灌漿加固處理情況進行了現場檢查,認真查閱工程施工過程資料,并進行了充分討論。會議同意可開展下階段工作,并就相關事宜進行明確。電廠副廠長要求,前階段相關工作按照方案要求進行順利,下一步要繼續加強現場施工安全的管控,并加強設備施工過程管理,做好對水工建筑物的保護和設備投運后的安全可靠。
          (李玲 攝影報道)

          我要評論

          共有0條評論

          熱文排行

          24小時 一周 一月

          天生橋電廠:嚴把質量驗收關 確保設備可靠投運

          亮點黔西南 | 2017年03月21日 07:47:13 | 李玲


          驗收組下井進行檢查驗收。

          亮點黔西南訊 為了嚴格保證項目質量,把牢最后的驗收關,3月8日,天生橋電廠在調壓井業主項目組辦公室組織召開驗收會議,對調壓井啟閉機房排架柱及1號井門槽牛腿加固處理階段工作進行驗收。


          電廠驗收人員在引水隧洞檢查。

          據悉,調壓井啟閉機房排架柱及1號調壓井門槽牛腿加固處理是本年度電廠一項重點任務,本項目包括1號調壓井門槽牛腿加固處理、1號~3號調壓井啟閉機房排架柱加固以及調壓井平臺安健環設施恢復等。項目合同工期為120天,其中1號調壓井門槽牛腿加固處理的工期為35天。為做好施工安全及質量管理,確保按計劃完成施工任務,項目組高度重視,對該項目進行了周密的策劃。自2月11日開工以來,截止3月7日,施工單位已按合同要求完成了1號調壓井牛腿、門槽灌漿施工。
          驗收會議由業主方主持,施工單位(中國水利水電第八工程局有限公司)、設計單位(中國電建集團貴陽勘測設計研究院有限公司)、監理單位(四川省名揚建設工程管理有限公司)及業主方相關人員參加了會議。
           參會各方代表對1號調壓井門槽及牛腿灌漿加固處理情況進行了現場檢查,認真查閱工程施工過程資料,并進行了充分討論。會議同意可開展下階段工作,并就相關事宜進行明確。電廠副廠長要求,前階段相關工作按照方案要求進行順利,下一步要繼續加強現場施工安全的管控,并加強設備施工過程管理,做好對水工建筑物的保護和設備投運后的安全可靠。
          (李玲 攝影報道)
          推薦閱讀
          廉潔普安  2024-09-17
          黔西南州人力資源和社會保障局  2024-09-16
          亮點黔西南  2024-09-20
          黔西南日報  2024-09-19
          黔西南日報  2024-09-19
          黔西南州人民檢察院  2024-09-19
          普安縣融媒體中心  2024-09-21
          黔西南日報   2024-09-17
          黔西南公安交警  2024-09-18
          亮點黔西南  2024-09-22
          旅游| 惠水县| 张家口市| 龙门县| 巴林左旗| 顺昌县| 益阳市| 德江县| 灌阳县| 呼玛县| 清苑县| 江油市| 绍兴市| 鄂托克旗| 自治县| 寿宁县| 桓台县| 淮阳县| 临湘市| 江津市| 时尚| 土默特左旗| 鹤峰县| 清远市| 英超| 鄂州市| 濮阳县| 改则县| 新绛县| 喜德县| 米林县| 潼南县| 合阳县| 香格里拉县| 余干县| 东兰县| 双鸭山市| 都江堰市| 西安市| 延川县| 禄丰县|
